من الفكرة إلى إطلاق Amazon FBA: جدول زمني واقعي للتوريد في الصين للعلامة التجارية الخاصة في عام 2026

لماذا يستغرق وقتا طويلا؟ إن سلسلة التوريد في الصين مستقرة، ولكنها تشتمل على طبقات متعددة: تكرارات التصميم، واختبار الامتثال، والخدمات اللوجستية، والتخليص الجمركي. وفي عام 2026، ستكون عمليات التفتيش الجمركي أكثر صرامة ومتطلبات الامتثال أعلى. يستخدم هذا الدليل أحدث البيانات والخبرة الواقعية لتقسيم كل مرحلة شهرًا بعد شهر، مما يساعد بائعي Amazon FBA على إنشاء خطط قوية وضغط الجداول الزمنية وتجنب الأخطاء باهظة الثمن.

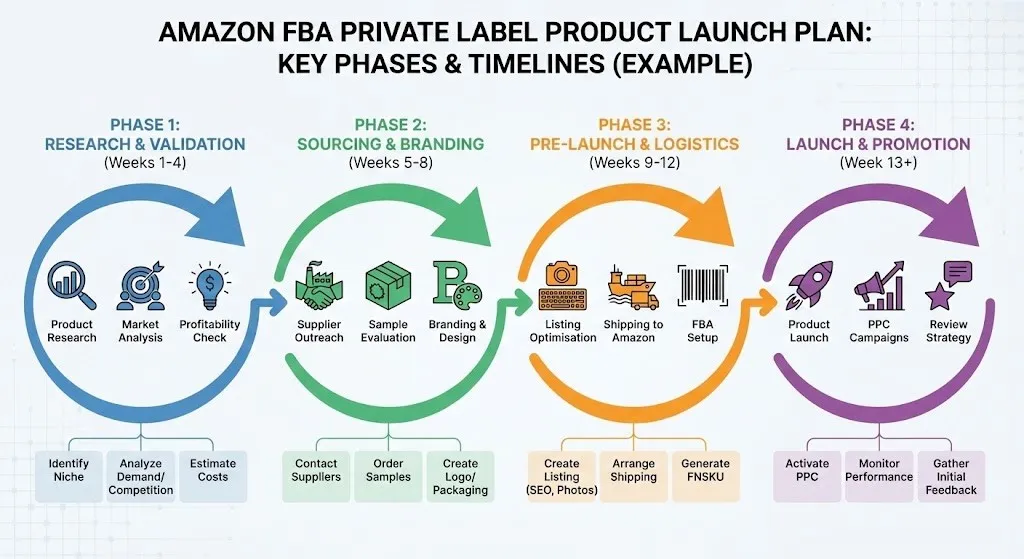

(أعلاه: مثال على مخطط معلوماتي لخطة إطلاق منتج خاص بشركة Amazon FBA يوضح المراحل الرئيسية والجداول الزمنية)
فيما يلي الجدول الزمني القياسي لمنتج متوسط التعقيد (على سبيل المثال، أدوات المطبخ، أو أدوات التجميل، أو أساسيات المنزل). يمكن ضغط الفئات البسيطة (الملابس/السلع المنزلية) إلى 4-6 أشهر؛ غالبًا ما تمتد الأجهزة المعقدة (الإلكترونيات/الأجهزة الذكية) إلى 6-10 أشهر.
| منصة | المدة النموذجية | الأشهر التراكمية | التسليمات الرئيسية | تأثير أمازون FBA | المخاطر الرئيسية |
|---|---|---|---|---|---|
| 1. التحقق من صحة الفكرة والسوق | 1-2 أشهر | الأشهر 1-2 | تقرير جدوى المنتج + التسعير المستهدف | النوافذ الموسمية مفقودة | الإفراط في البحث يؤخر البدء |
| 2. حزمة التصميم والتكنولوجيا + تحديد مصادر الموردين | 1-2 أشهر | الأشهر 2-3 | حزمة التكنولوجيا الكاملة + القائمة المختصرة للموردين | قائمة أساس الكلمات الرئيسية | مواصفات غامضة تسبب تغييرات لاحقة |
| 3. أخذ العينات والتكرار | 2-3 أشهر | الأشهر 3-5 | تمت الموافقة على العينة الذهبية | صور المنتج الحقيقية/محتوى A+ | المراجعات المفرطة |
| 4. الأدوات والامتثال ومرحلة ما قبل الإنتاج | 1-2 أشهر | الأشهر 5-6 | قوالب موافق + شهادات الامتثال | التعبئة والتغليف / الامتثال التسمية | فشل الاختبار الذي يتطلب الإعادة |
| 5. الإيداع → الإنتاج → مراقبة الجودة → الشحن | 2-3 أشهر | الأشهر 6-8/9 | البضائع تامة الصنع في FBA | تسجيل الوصول إلى المستودع + القائمة المباشرة | تلاشي الجودة/التأخير اللوجستي |
| 6. وصول FBA والإعداد للإطلاق | 1-2 أشهر (متداخلة) | الأشهر 8-9+ | الإدراج المباشر + المبيعات الأولية | رسوم المخزون / تكدس | أخطاء التسمية الواردة |
اختلافات الفئة: الملابس/السلع المنزلية: 4-6 أشهر؛ الإلكترونيات/التجميل: 6-9 أشهر (اختبار إضافي من لجنة الاتصالات الفيدرالية/CE/FDA).
كل شيء يبدأ هنا. يتخطى العديد من البائعين هذا وينتقلون مباشرة إلى المصانع، فقط لإعادة تصميم كل شيء لاحقًا.
الخطوات الرئيسية:
2026 تريند : تعمل أدوات الذكاء الاصطناعي (مكونات ChatGPT الإضافية أو برامج أبحاث المنتجات المتخصصة) على تسريع عملية الاختيار المتخصصة وتصفية الأفكار منخفضة المنافسة.
مأزق لتجنب: لا تطارد الاتجاهات الفيروسية بشكل أعمى، فالإفراط في البحث يؤخر إطلاقها؛ التسرع يؤدي إلى محاور لاحقة.
جوهر الأمر هو تحويل فكرتك إلى مخطط يمكن فهمه في المصنع.
الخطوات الرئيسية:
مأزق لتجنب: تتسبب المواصفات الغامضة في حدوث انحرافات كبيرة في العينة وعمليات إرجاع متكررة. في عام 2026، استخدم مطابقة المصنع بالذكاء الاصطناعي لتحديد أولويات الموردين الذين لديهم قوالب مماثلة موجودة لبدء تشغيل أسرع.
هذه المرحلة تسبب 80% من حالات التأخير. عملية نموذجية من 3 جولات:
نصائح التسريع: استخدم صور الفيديو/الصور عالية الدقة للموافقة عليها عن بعد بدلاً من الإرجاع الفعلي؛ قفل التصميم مبكرًا لتقليل التغييرات.
لمزيد من تفاصيل التطوير، راجع مقالتنا الكاملة: الجدول الزمني لتطوير المنتجات في الصين.
الدليل ذو الصلة: لمعرفة معايير فحص AQL للإلكترونيات، راجع AQL 2.5 دليل فحص الجودة للإلكترونيات.
بعد دفع وديعة 30%، أدخل مرحلة التنفيذ (عادةً 2-3 أشهر).
التدفق المبسط:
القاعدة الرئيسية: ادفع الرصيد فقط بعد مرور مراقبة الجودة، وهذه هي الرافعة المالية النهائية لك.
للحصول على تفاصيل أعمق حول فترة ما بعد الإيداع "الصندوق الأسود"، والمخاطر اليومية (على سبيل المثال، تأخير المواد، والارتفاع المفاجئ في الأسعار، ورفض التفتيش)، والأعلام الحمراء، اقرأ دليلنا المتعمق: ماذا يحدث بعد دفع الوديعة لمصنع صيني؟
خيارات الشحن: الهواء سريع ولكنه مكلف؛ البحر اقتصادي ولكنه بطيء. يوصى بـ DDP (تسليم الرسوم المدفوعة) للمبتدئين لتجنب متاعب التخليص الذاتي.
بعد وصول البضائع إلى FBA، لا يزال هناك 1-3 أسابيع من الخطوات النهائية:
حتى بعد الوصول، يضيع البائعون الوقت هنا. القضايا المشتركة:
موضع FNSKU غير صحيح
عدم تطابق ملصق الكرتون
تأخير التفتيش العشوائي للمستودعات
نصيحة المخزون: عادةً ما يكون ما بين 1000 إلى 3000 وحدة كافيًا للإطلاق دون المبالغة في تعريض النقود.

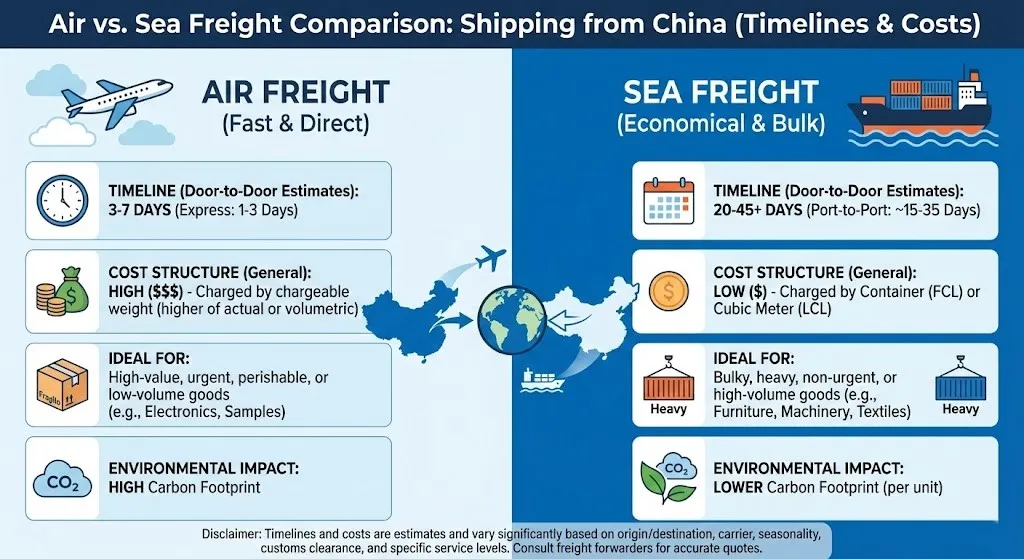

(في الأعلى: مخطط معلوماتي لمقارنة الشحن الجوي والبحري للشحن من الصين، مع تسليط الضوء على الجداول الزمنية والتكاليف)
هل تريد ضغط 8 أشهر إلى 5-6؟ جرب هذه:
حالة حقيقية: استخدم أحد العملاء مطابقة الذكاء الاصطناعي + الإشراف الكامل لتقليص مدة إطلاق منتج المطبخ من 7 أشهر إلى 5 أشهر، ليصل إلى موسم الذروة في الربع الرابع بشكل مثالي.
نعم— بنسبة 20-40% ، إذا قمت بإزالة إعادة العمل.
| منطقة | بائع نموذجي | التنفيذ الأمثل |
| أخذ العينات | 60-90 يومًا | 30-45 يوما |
| امتثال | 30 يوما | 10-15 يوما |
| مطابقة الموردين | 3-4 أسابيع | 7-10 أيام |
هل الإطلاق لمدة 3 أشهر أمر واقعي على الإطلاق؟ فقط بالنسبة للمنتجات البسيطة للغاية التي تستخدم القوالب الموجودة، وحتى ذلك الحين، يعد الأمر محفوفًا بالمخاطر.
متى يجب أن أبدأ بإطلاق الربع الرابع؟على الأقل قبل 6-9 أشهر.
تخطيط الجدول الزمني يساوي التدفق النقدي وحماية الأرباح. لا تدع خرافات "الإطلاق لمدة 3 أشهر" تعرقل رحلتك إلى أمازون. قم بتخطيط كل مرحلة بشكل صحيح لحرق أموال أقل وكسب المزيد.
هل تحتاج إلى تقدير زمني مجاني لعام 2026 لمنتجك؟ أو مصانع متطابقة مع الذكاء الاصطناعي؟ أرسل فكرتك هنا — فريق Dark Horse Sourcing يستجيب خلال 24 ساعة – تمكين بائعي أمازون بحلول شاملة من الصين إلى FBA.
اتصل بنا
اتصل بنا: +86 193 7668 8822
البريد الإلكتروني: [email protected]
إضافة: المبنى B، رقم 2، طريق He Er Er، مجتمع Dawangshan، شارع Shajing، منطقة Bao'an، Shenzhen، الصين
